DOFINANSOWANE ZE ŚRODKÓW RZĄDOWEGO PROGRAMU ODBUDOWY ZABYTKÓW
Nazwa zadania: Remont konserwatorski wież kościoła Najświętszego Imienia Jezusa, ul. Sienkiewicza 60 w Łodzi
Dofinansowanie: 3.430.000,00 zł
Całkowita wartość: 5.605.110,00 zł
Zadanie obejmuje sporządzenie dokumentacji dla wszystkich pięciu wież kościoła oraz przeprowadzenie remontu na trzech wieżach frontowych. Umowa dotycząca dofinansowania została zawarta 30.08.2024.
Kalendarium:
- 19.07.2024 Otwarcie ofert złożonych w postępowaniu zakupowym
- 30.08.2024 Podpisanie umowy z Miastem Łodzią dotyczącą finansowania zadania
- 05.09.2024 Zawarcie dwóch umów z wykonawcą, konsorcjum Pracownia Konserwatorska Michał Potz Sp. z o.o. (Lider Konsorcjum) oraz VIK-BUD Wiktorowicz Sp. Komandytowa (Partner Konsorcjum). Pierwsza umowa obejmuje sporządzenie dokumentacji wraz z pozwoleniem na budowę, druga – roboty budowlane przy zabytku.
- 31.10.2024 Decyzja Regionalnego Dyrektora Ochrony Środowiska w Łodzi zezwalająca na umyślne uniemożliwianie dostępu do schronień oraz umyślne płoszenie lub niepokojenie w okresie lęgowym w miejscach rozrodu lub wychowu młodych jednej pary pustułki
- 09-12.2024 Badania architektoniczne i opracowywanie dokumentacji pod kierownictwem mgr. inż. arch. Bartłomieja Klepińskiego
- 12.2024 Zabezpieczenie miejsc potencjalnego gniazdowania pustułek na wieży
- 10.01.2025 Decyzja Łódzkiego Wojewódzkiego Konserwatora Zabytków zezwalająca na roboty budowlane w oparciu o przygotowaną dokumentację
- 12.02.2025 Pozwolenie na roboty budowlane
- 17.02.2025 Przekazanie placu budowy Wykonawcy
- 14.05.2025 Odbiór konserwatorski wieży południowo – zachodniej (prawej)

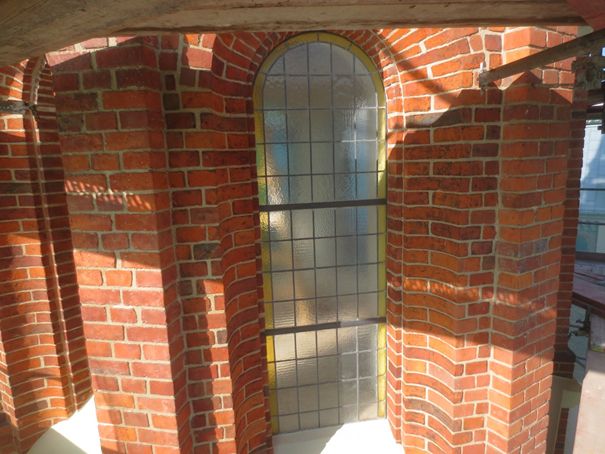

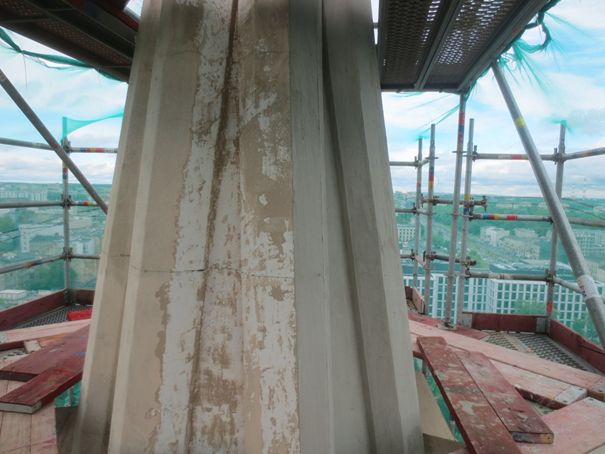

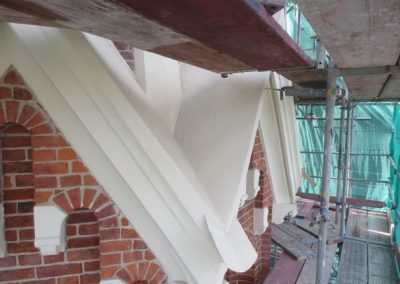

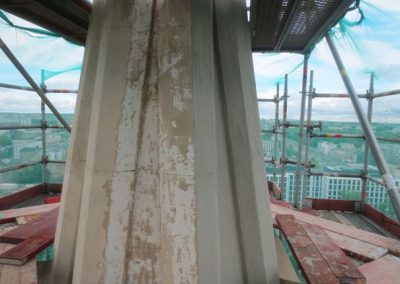

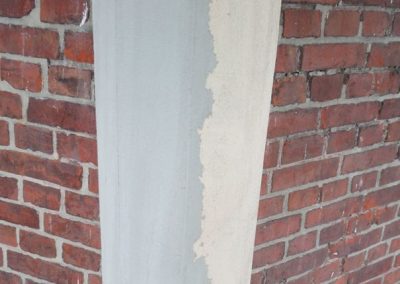

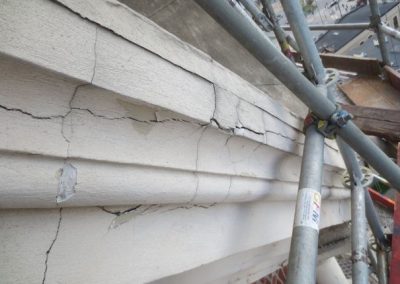

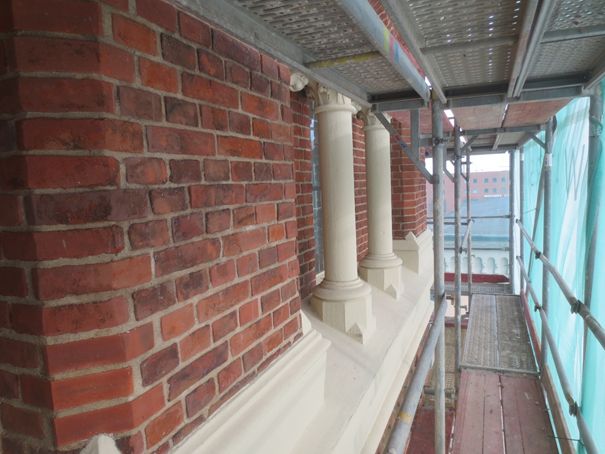

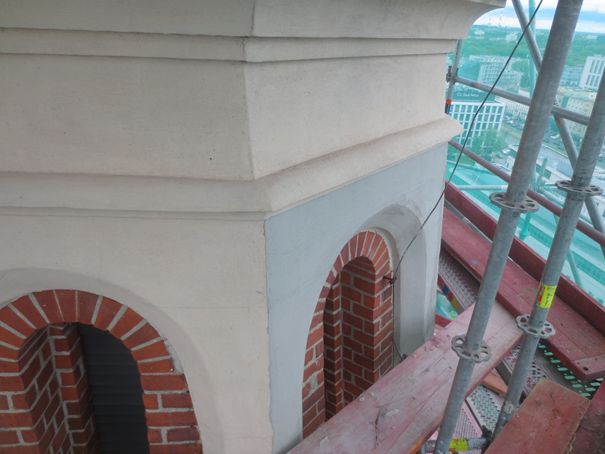

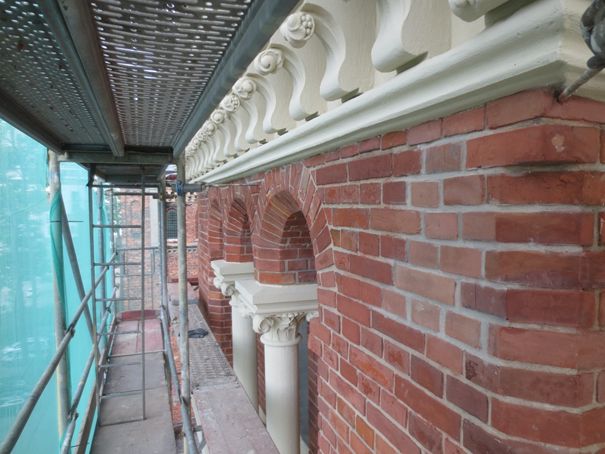

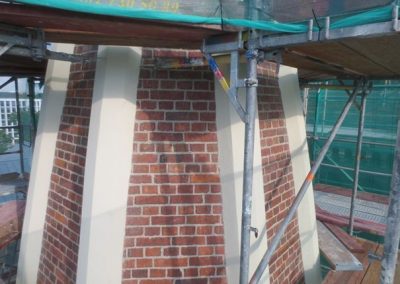

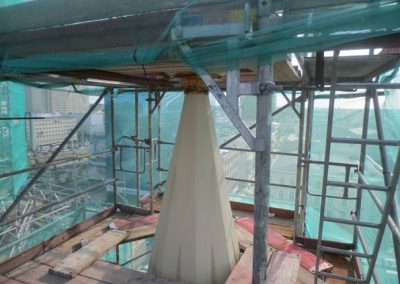

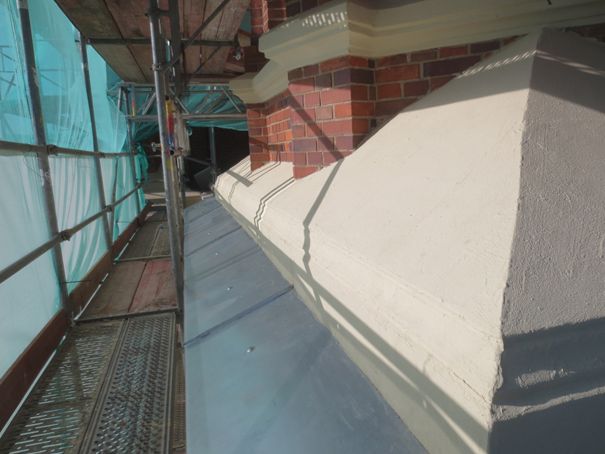

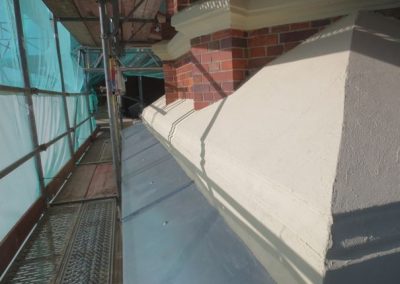

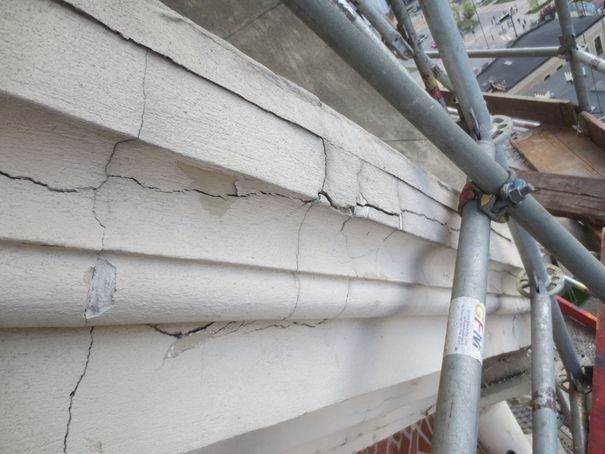

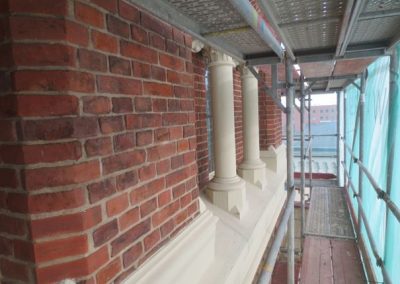

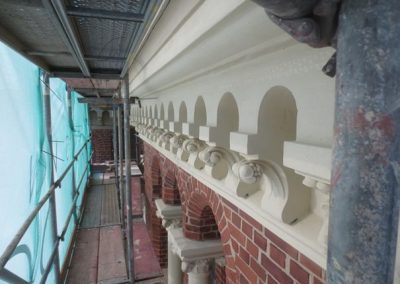

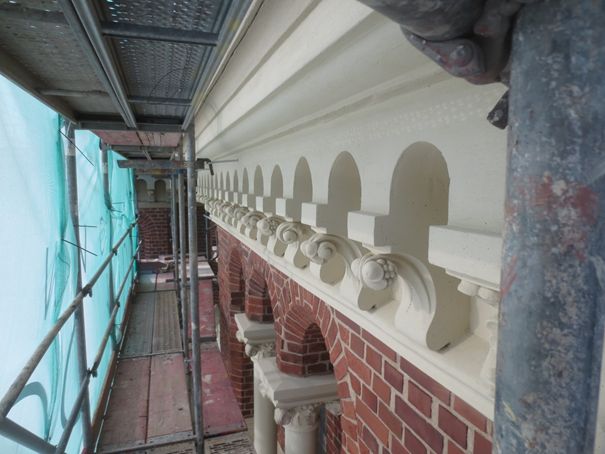

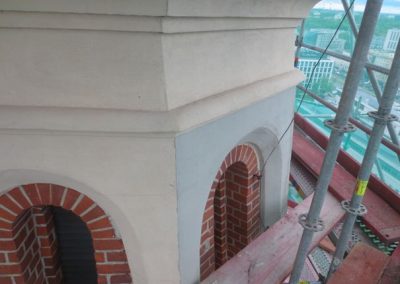

Wieża południowa 25.05

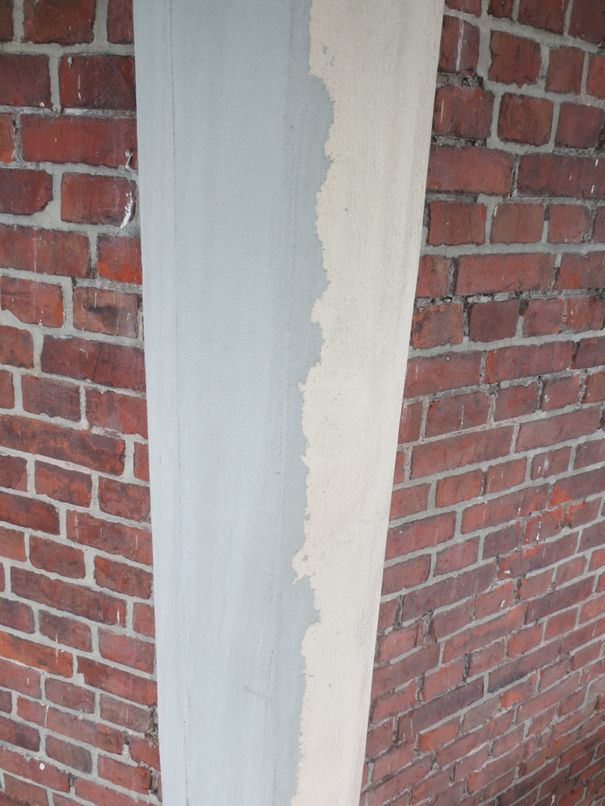

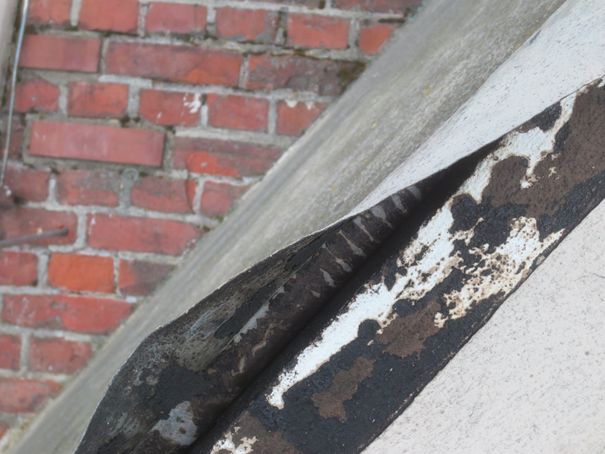

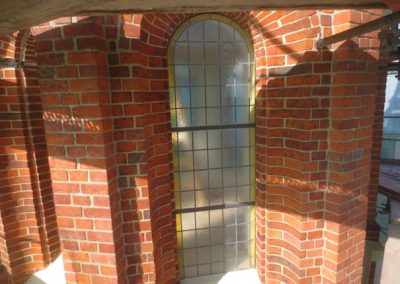

ukończona, po montażu punktów asekuracyjnych do prac serwisowych nastąpi demontaż rusztowania i efekty prac będą widoczne w całej okazałości.
Wieża południowa 25.05
ukończona, po montażu punktów asekuracyjnych do prac serwisowych nastąpi demontaż rusztowania i efekty prac będą widoczne w całej okazałości.
Wieża południowa 25.05
ukończona, po montażu punktów asekuracyjnych do prac serwisowych nastąpi demontaż rusztowania i efekty prac będą widoczne w całej okazałości.
Wieża południowa 25.05
ukończona, po montażu punktów asekuracyjnych do prac serwisowych nastąpi demontaż rusztowania i efekty prac będą widoczne w całej okazałości.
Wieża południowa 25.05
ukończona, po montażu punktów asekuracyjnych do prac serwisowych nastąpi demontaż rusztowania i efekty prac będą widoczne w całej okazałości.
Wieża południowa 25.05
ukończona, po montażu punktów asekuracyjnych do prac serwisowych nastąpi demontaż rusztowania i efekty prac będą widoczne w całej okazałości.

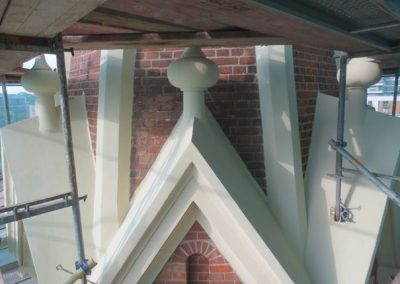

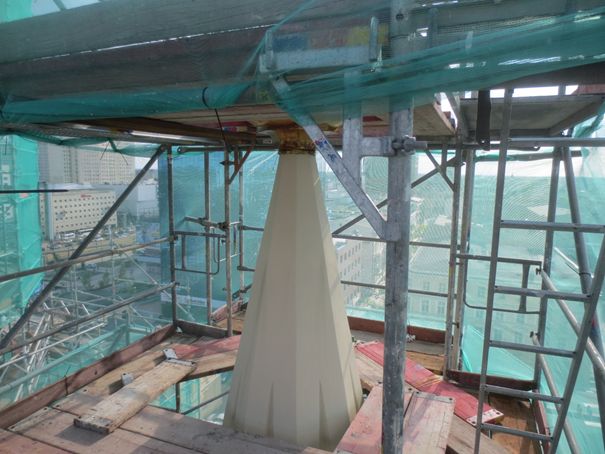

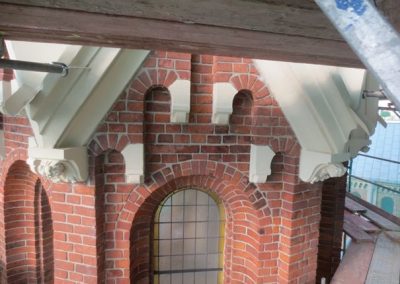

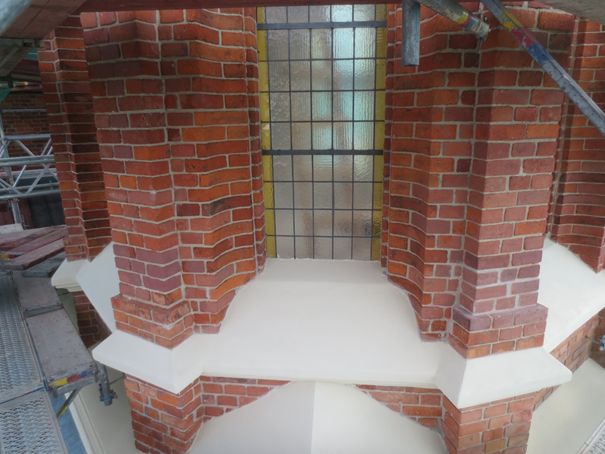

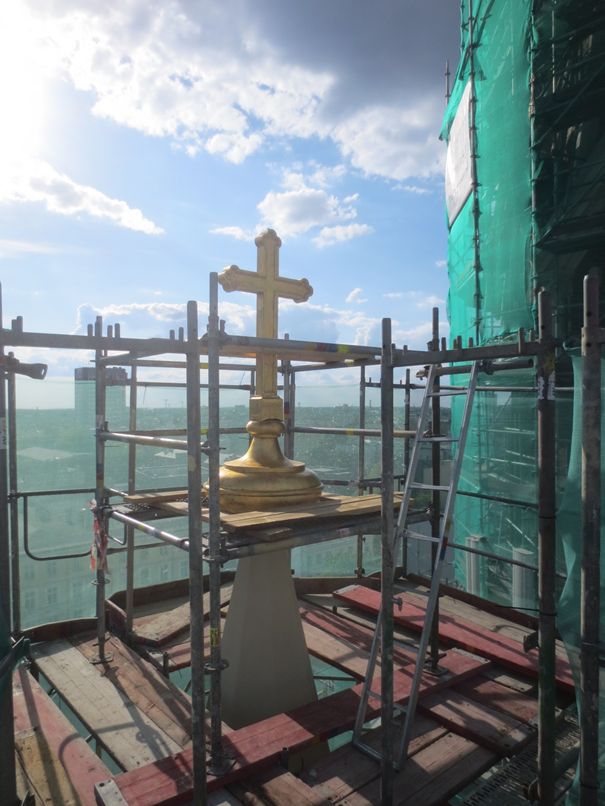

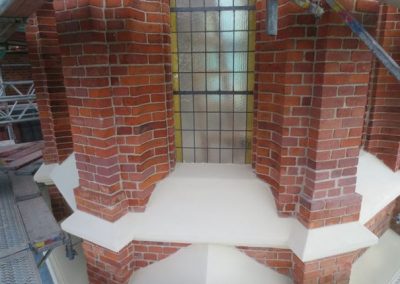

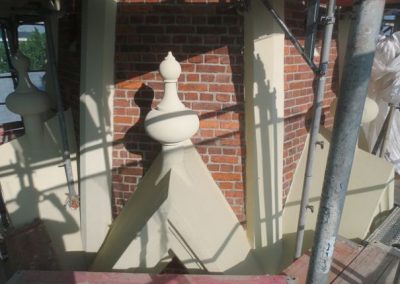

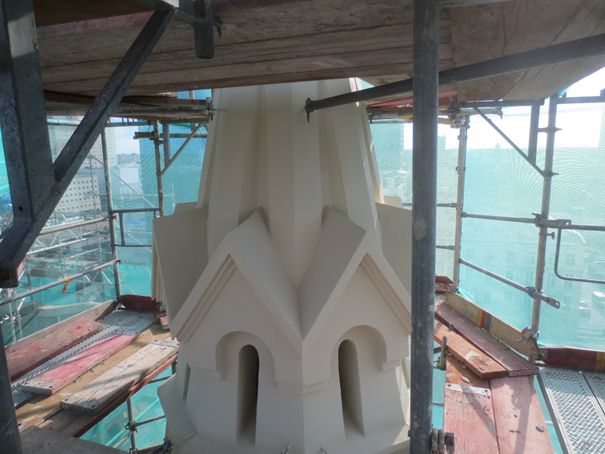

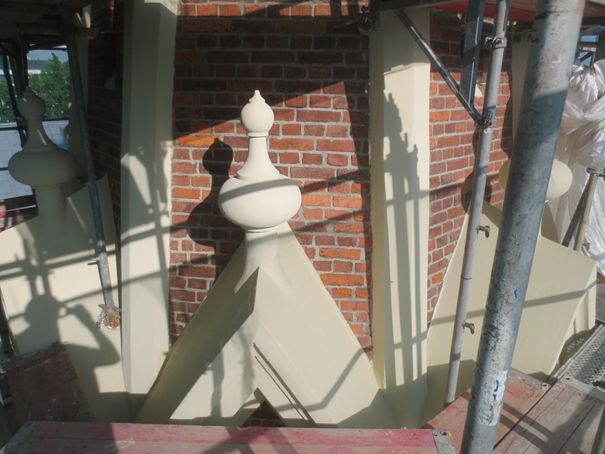

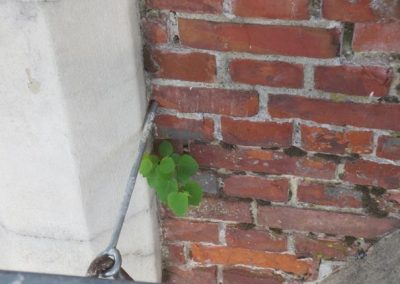

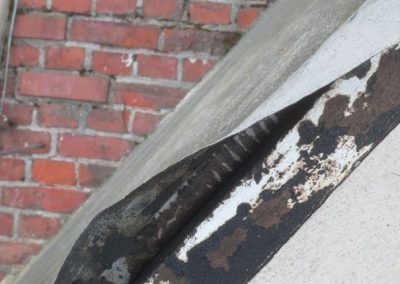

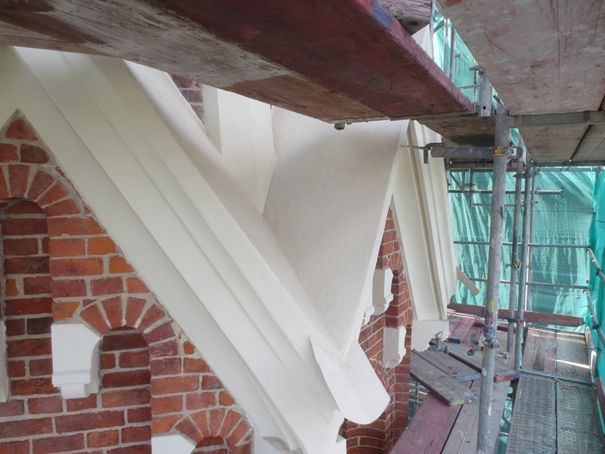

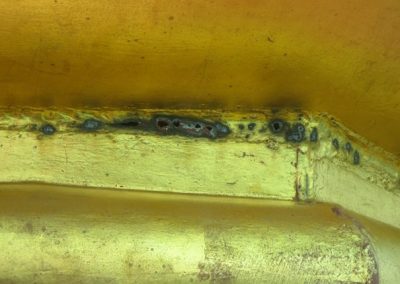

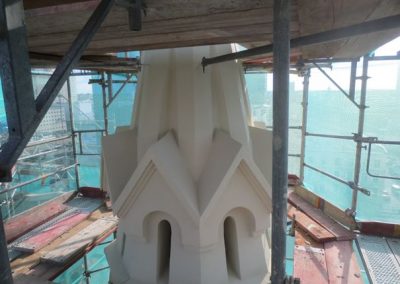

Wieża północna 25.05

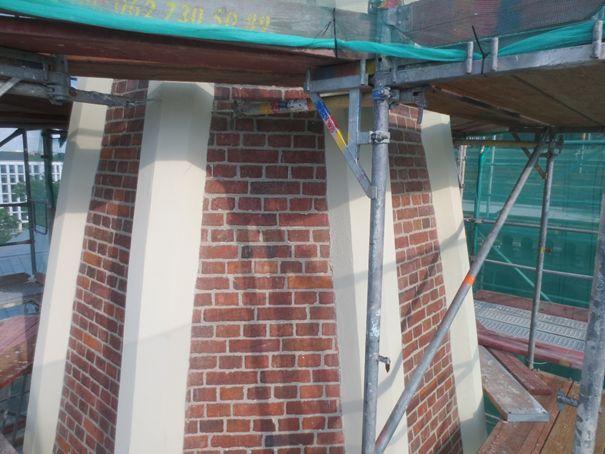

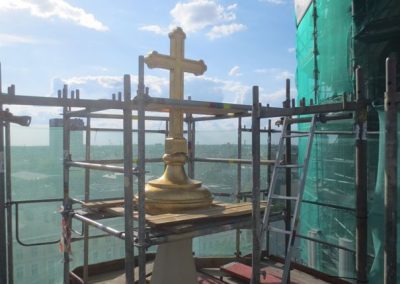

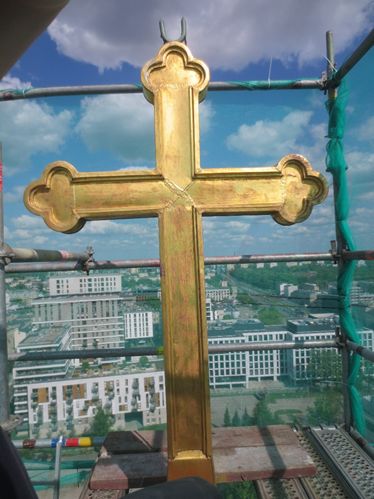

Na wieży północnej jeszcze niewielkie poprawki, złocenie krzyża i w czerwcu odbiór.
Wieża północna 25.05
Na wieży północnej jeszcze niewielkie poprawki, złocenie krzyża i w czerwcu odbiór.
Wieża północna 25.05
Na wieży północnej jeszcze niewielkie poprawki, złocenie krzyża i w czerwcu odbiór.
Wieża północna 25.05
Na wieży północnej jeszcze niewielkie poprawki, złocenie krzyża i w czerwcu odbiór.
Wieża północna 25.05
Na wieży północnej jeszcze niewielkie poprawki, złocenie krzyża i w czerwcu odbiór.
Wieża północna 25.05
Na wieży północnej jeszcze niewielkie poprawki, złocenie krzyża i w czerwcu odbiór.
Wieża północna 25.05
Na wieży północnej jeszcze niewielkie poprawki, złocenie krzyża i w czerwcu odbiór.
Wieża północna 25.05
Na wieży północnej jeszcze niewielkie poprawki, złocenie krzyża i w czerwcu odbiór.

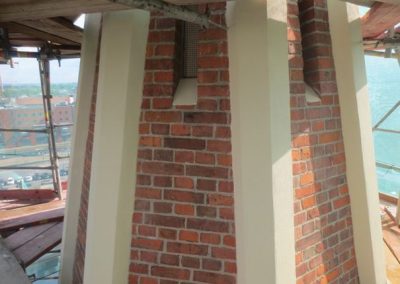

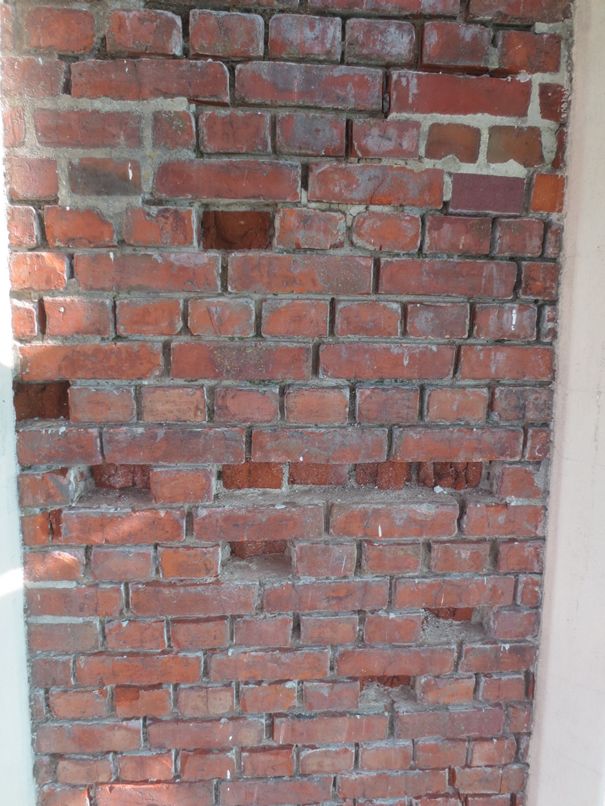

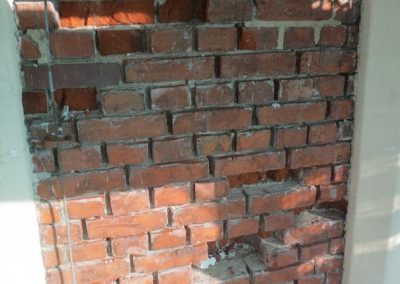

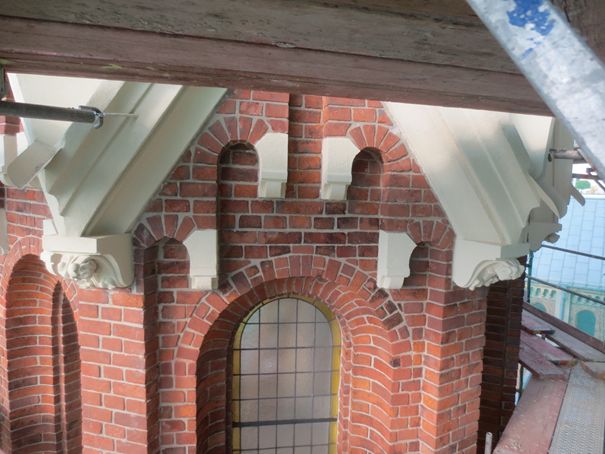

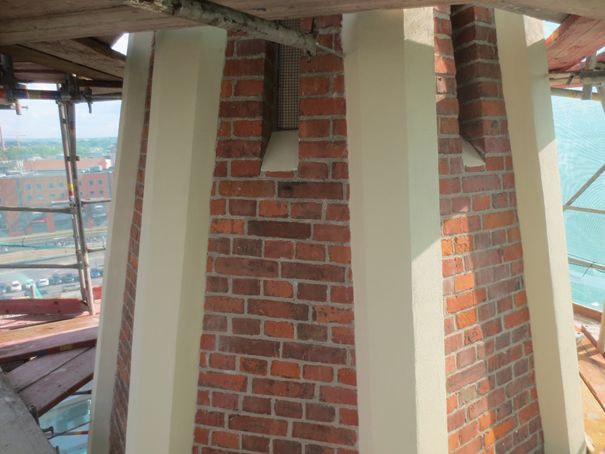

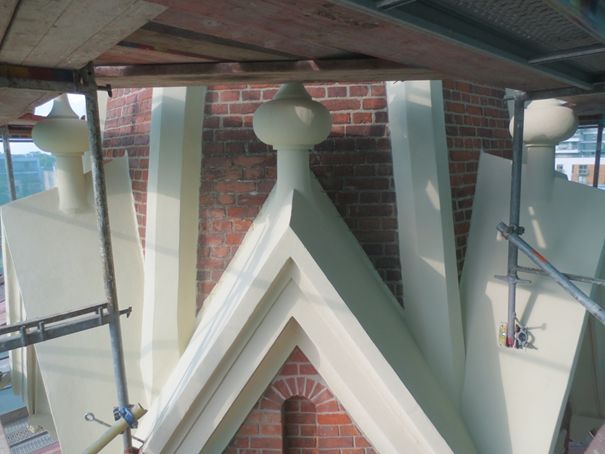

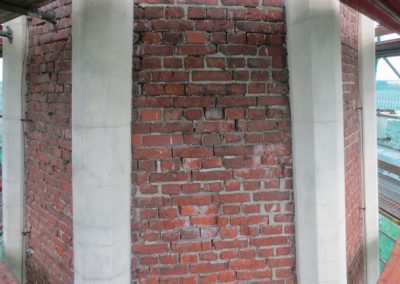

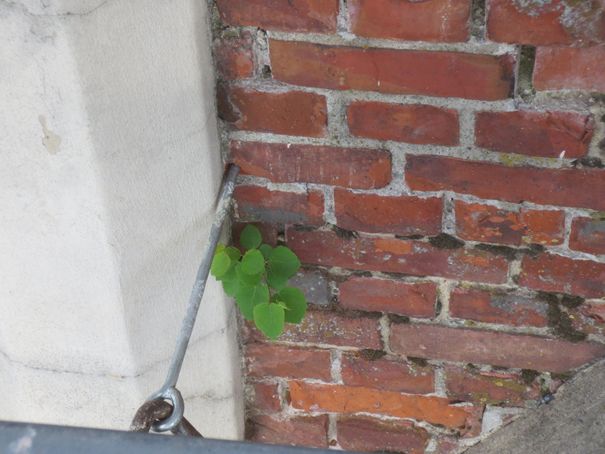

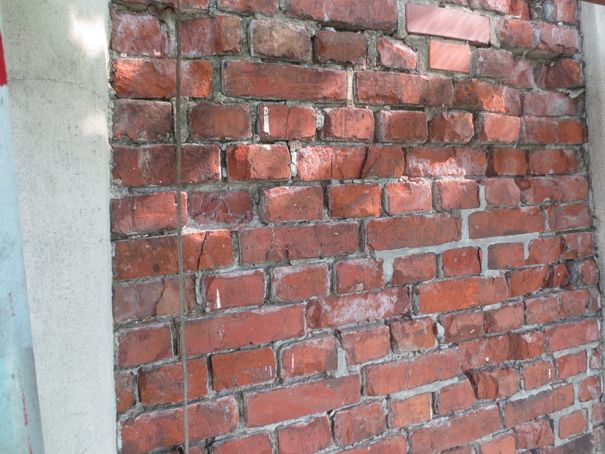

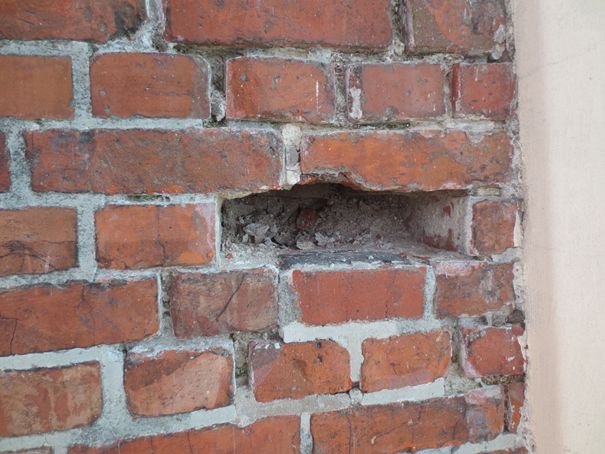

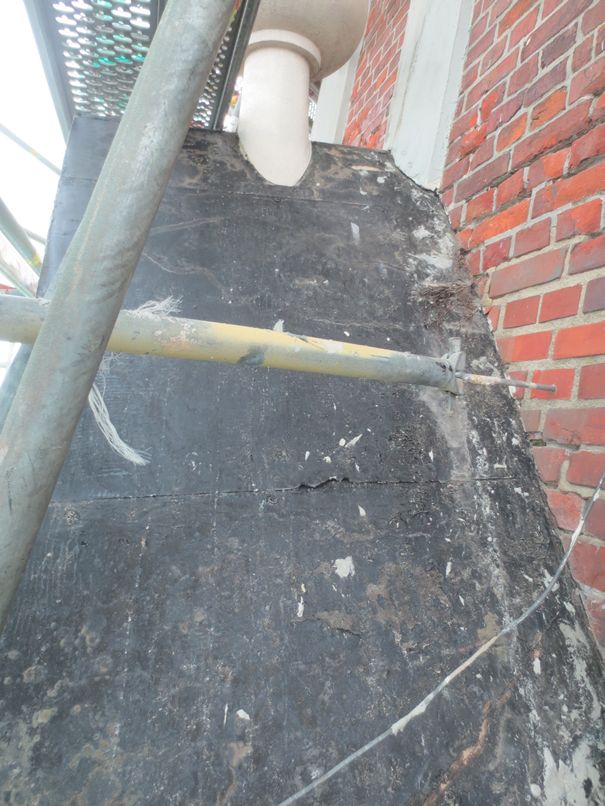

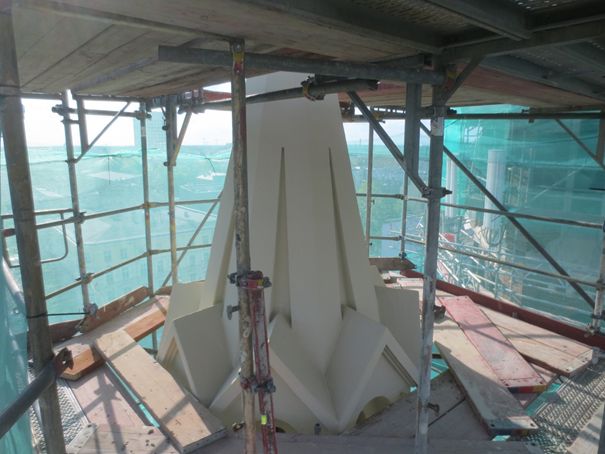

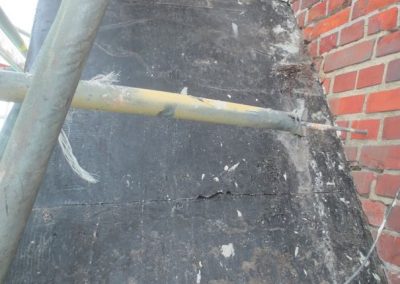

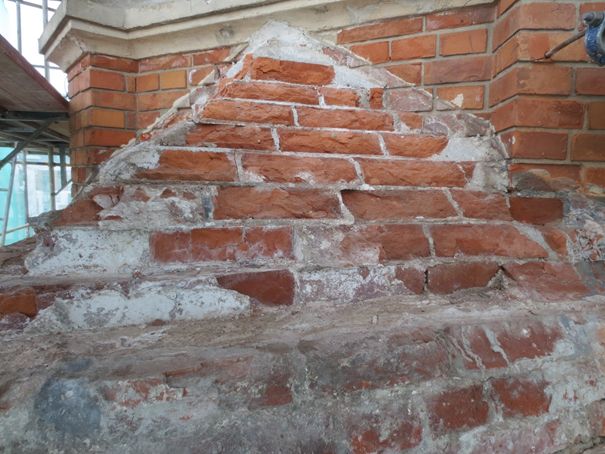

25.05 Wieża główna

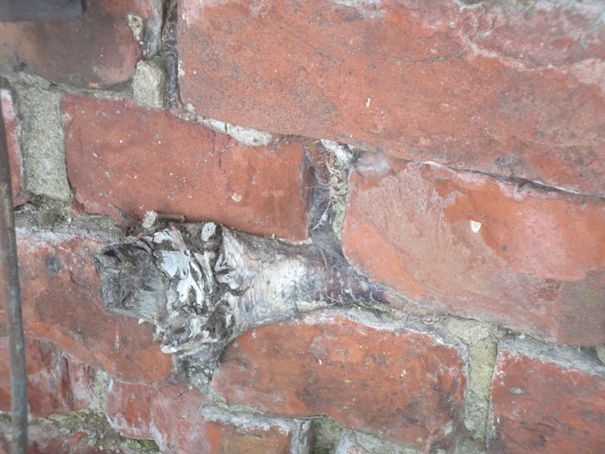

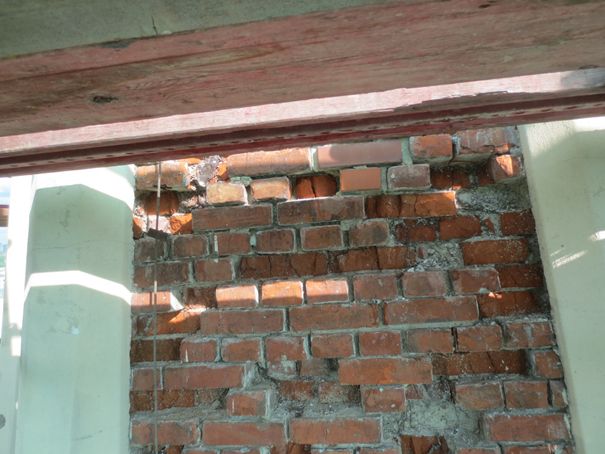

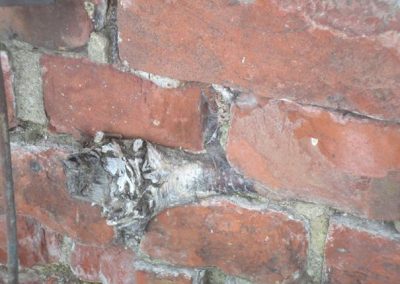

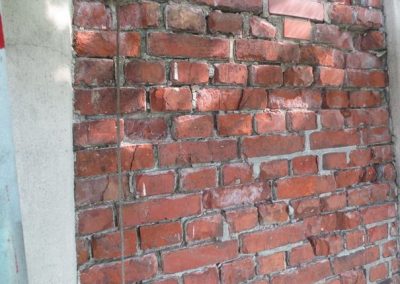

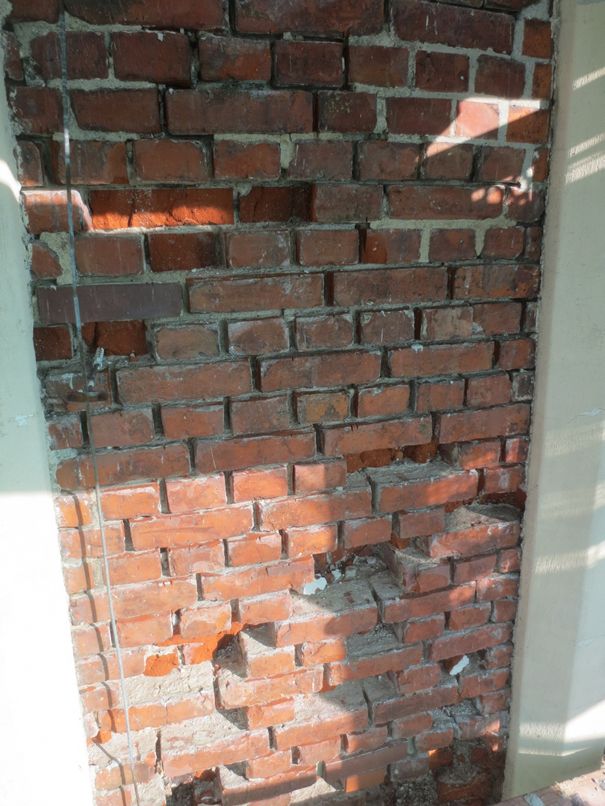

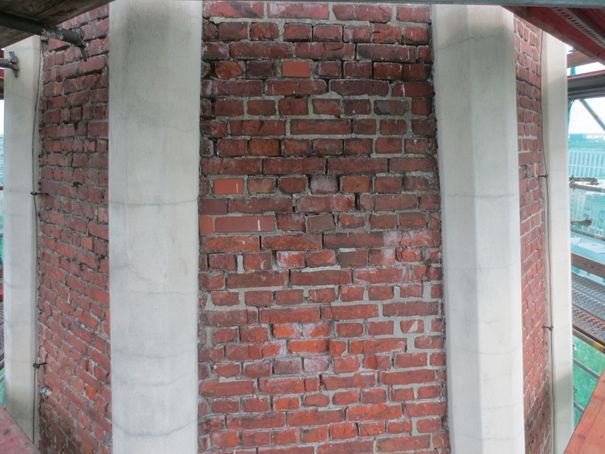

Przy wieży głównej trwają prace przy wątki ceglanym. Usuwanie uszkodzonych cegieł i spoin.
25.05 Wieża główna
Przy wieży głównej trwają prace przy wątki ceglanym. Usuwanie uszkodzonych cegieł i spoin.
25.05 Wieża główna
Przy wieży głównej trwają prace przy wątki ceglanym. Usuwanie uszkodzonych cegieł i spoin.
